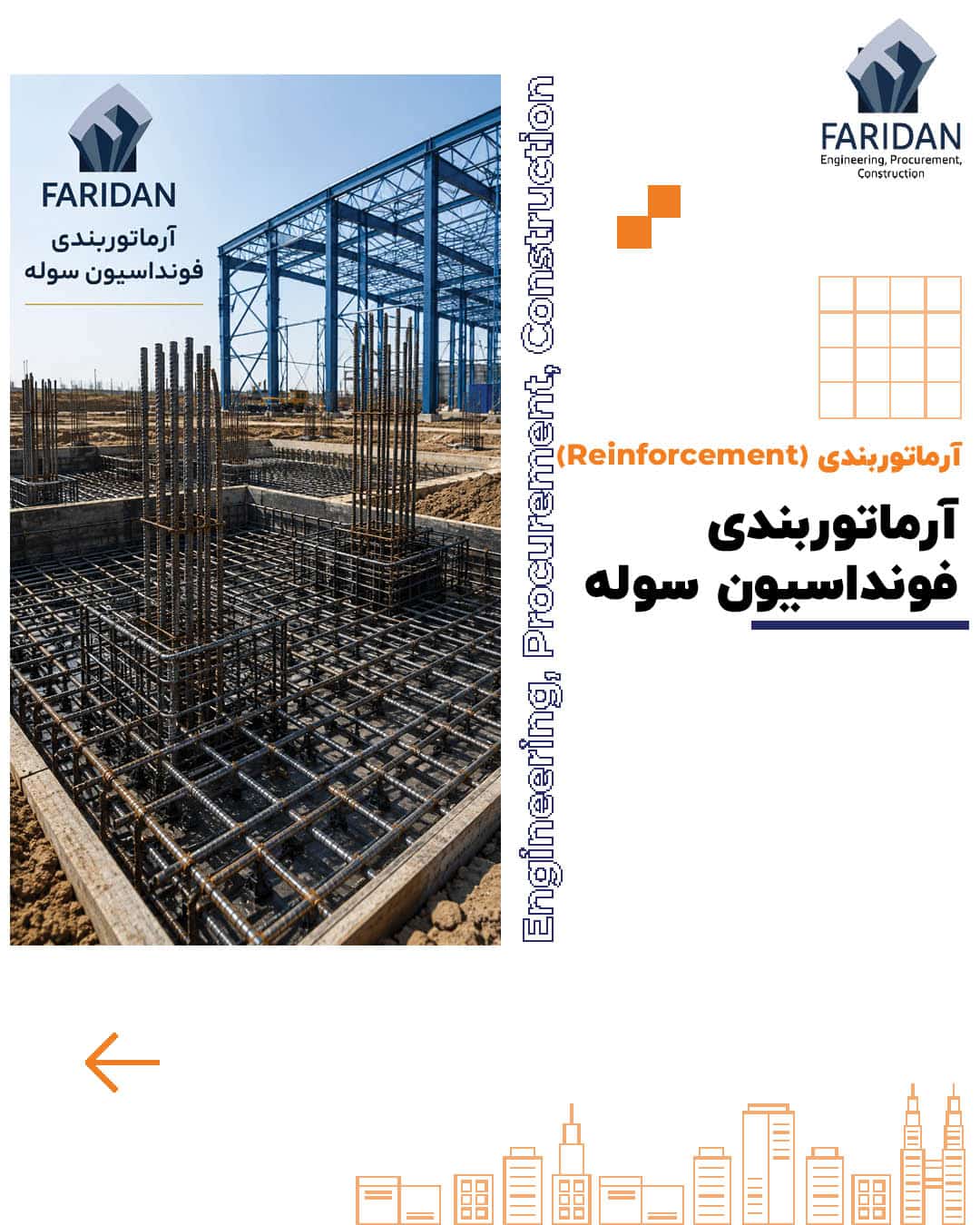

اجرای آرماتوربندی فونداسیون سوله | کف سوله (10)
اجرای دقیق آرماتوربندی فونداسیون سوله از بررسی نقشه های سازه، گزارش ژئوتکنیک و آماده سازی بستر آغاز می شود و با کنترل میلگرد، اجرای شبکه های پایین و بالا، تأمین کاور بتن، اجرای وصله ها، تثبیت انکربولت ها و نظارت تا پایان بتن ریزی ادامه پیدا می کند. در یک سوله صنعتی، فونداسیون فقط یک حجم بتن زیر ستون های فلزی نیست؛ این بخش مسیر انتقال بار سازه، تجهیزات، جرثقیل سقفی و نیروهای بهره برداری به زمین را شکل می دهد. به همین دلیل، خطا در موقعیت میلگرد، تراز شبکه یا مختصات انکربولت ها مستقیماً مراحل بعدی اجرای اسکلت فلزی را تحت تأثیر قرار می دهد.
آرماتوربندی کف سوله زمانی کیفیت واقعی خود را نشان می دهد که تمام اجزای پروژه با یکدیگر هماهنگ باشند؛ از شرایط خاک و گودبرداری گرفته تا بتن مگر، اسپیسرها، خرک ها، شبکه های میلگرد، پدستال و صفحه ستون. کنترل مرحله ای پیش از اجرا، حین نصب و قبل از بتن ریزی، خطاها را پیش از پنهان شدن در بتن شناسایی می کند و از دوباره کاری های پرهزینه جلوگیری می کند. این رویکرد به ویژه در سوله های بزرگ، سالن های صنعتی دارای جرثقیل سقفی و پروژه هایی با تجهیزات سنگین اهمیت بیشتری پیدا می کند.
انتخاب تیم اجرایی متخصص، سرعت و کیفیت پروژه را در یک مسیر قرار می دهد. شرکت فریدان با بررسی نقشه ها، شرایط اجرایی و جزئیات واقعی پروژه، خدمات مشاوره و اجرای تخصصی آرماتوربندی فونداسیون سوله و آرماتوربندی کف سوله را ارائه می دهد تا اجرای فونداسیون از اولین مرحله تا نصب سازه فلزی با دقت، کنترل و برنامه ریزی مهندسی پیش برود.
اجرای آرماتوربندی فونداسیون سوله | کف سوله (10)
ساخت یک سوله استاندارد، از نصب ستون های فلزی یا اجرای سقف شروع نمی شود. بخش مهمی از کیفیت و دوام سازه، در مرحله ای شکل می گیرد که کمتر دیده می شود: اجرای فونداسیون در دل زمین. در سوله های صنعتی، کارخانه ها، انبارها، سالن های تولید و مراکز لجستیکی، اجرای دقیق آرماتوربندی فونداسیون سوله نقش اصلی در انتقال ایمن بار سازه به زمین، کنترل نشست و تثبیت محل اتصالات دارد.
بعضی ایرادهایی که در مراحل بعدی پروژه ظاهر می شوند، شاید در نگاه اول ارتباطی با میلگردگذاری نداشته باشند؛ اما اغلب ریشه آن ها به همین مرحله برمی گردد. جابه جایی حتی جزئی انکربولت ها، تغییر موقعیت شبکه میلگرد هنگام بتن ریزی، رعایت نکردن کاور بتن، استفاده از میلگرد مغایر با نقشه یا اجرای نادرست وصله ها، می تواند روند اجرای کل پروژه را تحت تأثیر قرار دهد و هزینه های اصلاحی قابل توجهی ایجاد کند.
به همین دلیل، آرماتوربندی کف سوله فقط چیدن و بستن میلگرد روی بستر نیست. این کار یک فرآیند اجرایی و مهندسی دقیق است که با بررسی نقشه های سازه و گزارش مکانیک خاک آغاز می شود. سپس آماده سازی بستر، کنترل بتن مگر، برش و خم میلگردها، جانمایی شبکه ها و کنترل نهایی تراز، کاور بتن، انکربولت ها و پایداری مجموعه انجام می گیرد.
در سوله هایی با دهانه بزرگ، جرثقیل سقفی، تجهیزات و ماشین آلات سنگین یا ستون های فلزی، حساسیت اجرای آرماتوربندی فونداسیون سوله بیشتر می شود. پیمانکار حرفه ای باید نقشه های سازه و اجرایی، شرایط خاک، موقعیت ستون ها، جزئیات اتصالات و برنامه بتن ریزی را در قالب یک برنامه عملیاتی هماهنگ مدیریت کند. تفاوت اجرای معمولی با اجرای اصولی، معمولاً در همین دقت و هماهنگی مشخص می شود.
شرکت فریدان با بهره گیری از تیم اجرایی متخصص و تجربه فعالیت در پروژه های ساختمانی و صنعتی، خدمات مشاوره، بررسی نقشه ها، برآورد عملیات و اجرای تخصصی آرماتوربندی کف سوله را ارائه می دهد. برای بررسی شرایط پروژه و دریافت مشاوره، با برترین تیم اجرایی شرکت فریدان از طریق شماره 09909709030 تماس بگیرید.

چرا آرماتوربندی فونداسیون سوله با ساختمان های معمولی تفاوت دارد؟
در ساختمان های چندطبقه، بار سازه در میان تعداد زیادی ستون، دیوار برشی، تیر و عضو سازه ای پخش یا توزیع می شود؛ اما در بسیاری از سوله ها، بارهای قابل توجه در نقاط مشخصی به فونداسیون وارد می شوند. ستون های فلزی، بارهای باد، بارهای جرثقیل، نیروهای ناشی از عملکرد صنعتی و واکنش های سازه ای، همگی طراحی و اجرای پی را حساس تر می کنند.
نتیجتاً، آرماتوربندی فونداسیون سوله باید با درک مسیر انتقال بار انجام شود. میلگردها صرفاً برای پرکردن حجم بتن در نقشه قرار نگرفته اند. هر شبکه، میلگرد تقویتی، خاموت، رکابی، میلگرد انتظار یا آرماتور موضعی وظیفه مشخصی در سیستم سازه ای دارد. تفاوت های مهم اجرای آرماتوربندی فونداسیون سوله عبارت اند از:
- تمرکز بار در محل ستون های فلزی
- حساسیت بالای موقعیت انکربولت ها
- ارتباط مستقیم فونداسیون با صفحه ستون
- وجود بارهای دینامیکی در برخی سوله های صنعتی
- احتمال استفاده از جرثقیل سقفی و بارهای متحرک
- نیاز به کنترل دقیق تراز فونداسیون
- اهمیت هماهنگی میان تیم خاک برداری، بتن، آرماتوربندی و نصب اسکلت فلزی
- ضرورت کنترل نشست بر اساس شرایط ژئوتکنیکی محل
بنابراین، پیش از شروع آرماتوربندی کف سوله باید مشخص شود که پروژه دقیقاً چه نوع باربری و چه شرایط بهره برداری دارد. اجرای یک شبکه میلگرد بدون شناخت نقشه و شرایط پروژه، اجرای مهندسی محسوب نمی شود.
یک تجربه اجرایی از پروژه صنعتی
در یک سوله صنعتی با دهانه وسیع و ستون های فلزی سنگین، تیم اجرایی در مرحله ابتدایی صرفاً بر تعداد میلگردهای موجود در نقشه تمرکز کرده بود. پس از بازبینی دقیق تر، مشخص شد محل های تمرکز نیرو و جزئیات اتصال صفحه ستون نیاز به کنترل هم زمان شبکه آرماتور و مجموعه انکربولت دارد. با اصلاح ترتیب اجرا و استفاده از شابلون مقاوم، موقعیت اجزای مدفون پیش از بتن ریزی تثبیت شد و عملیات نصب ستون های فلزی بدون اصلاح گسترده فونداسیون ادامه پیدا کرد. این تجربه نشان داد که آرماتوربندی فونداسیون سوله یک عملیات مستقل نیست؛ بلکه بخشی از زنجیره اجرای کل سازه است.
تفاوت آرماتوربندی کف سوله با آرماتوربندی فونداسیون سوله چیست؟
یکی از ابهام های مهم در پروژه های صنعتی، یکسان در نظر گرفتن آرماتوربندی کف سوله و آرماتوربندی فونداسیون سوله است. این دو بخش به یکدیگر مرتبط اند، اما از نظر نقش سازه ای و جزئیات اجرا الزاماً یکسان نیستند. فونداسیون، نیروهای ستون ها و سازه اصلی را به زمین منتقل می کند؛ در حالی که کف صنعتی سوله بر اساس نوع بهره برداری، بار تجهیزات، تردد ماشین آلات، لیفتراک، قفسه بندی و سایر بارهای پیش بینی شده طراحی و اجرا می شود.
در یک سوله می توان چند جزء بتنی متفاوت داشت که هرکدام باید دقیقاً مطابق نقشه همان پروژه آرماتورگذاری شوند:
| بخش | وظیفه اصلی | نکته مهم در آرماتوربندی فونداسیون سوله |
| فونداسیون ستون | انتقال نیروهای سازه به زمین | شبکه های اصلی، تقویت های موضعی و مهار |
| پدستال | ایجاد محل مناسب اتصال ستون به پی | هماهنگی میلگردها با انکربولت و صفحه ستون |
| شناژ یا تیر رابط | ارتباط اجزای تعیین شده در سیستم فونداسیون | مهار صحیح میلگردهای طولی و خاموت ها |
| دال کف صنعتی | تأمین سطح بهره برداری سالن | کنترل شبکه، درزها، بارهای بهره برداری و تجهیزات |
بنابراین، اگر در نقشه پروژه هم فونداسیون ستون ها و هم دال کف وجود دارد، نباید شبکه میلگرد کف را ادامه ساده شبکه فونداسیون تلقی کنید. قطر میلگرد، فاصله، تعداد لایه ها، تراز شبکه، جزئیات اتصال و تقویت های موضعی هر قسمت باید از نقشه سازه استخراج شود.
پدستال و محل اتصال ستون چه اهمیتی دارد؟
پدستال یکی از حساس ترین نقاط آرماتوربندی فونداسیون سوله است، زیرا نیروهای ستون در این ناحیه به فونداسیون منتقل می شوند و هم زمان مجموعه انکربولت ها نیز در همین محدوده قرار می گیرد. میلگردهای طولی، خاموت ها، طول مهاری و نحوه اتصال میلگردهای پدستال به پی باید دقیقاً مطابق دیتیل سازه اجرا شوند.
در این قسمت یک کنترل اجرایی بسیار مهم وجود دارد: تداخل میلگرد و انکربولت. تیم اجرا باید قبل از بتن ریزی بررسی کند که میلگردهای پدستال، خاموت ها، بولت ها و شابلون بدون تغییر خودسرانه در نقشه در موقعیت صحیح قرار گرفته اند. بریدن یا جابه جا کردن میلگرد برای بازکردن مسیر انکربولت، راه حل اجرایی قابل قبول نیست و هر تغییر باید با تأیید مسئول فنی انجام شود.
در یک سالن صنعتی با ستون های فلزی سنگین، هنگام مونتاژ پدستال مشخص شد یکی از میلگردهای طولی با مجموعه انکربولت تداخل دارد. تیم اجرایی به جای برش میلگرد، موضوع را پیش از بتن ریزی با مسئول فنی هماهنگ کرد و جزئیات اصلاحی مصوب اجرا شد. همین کنترل از ایجاد یک تغییر غیرمجاز در حساس ترین نقطه اتصال سازه جلوگیری کرد.
آرماتوربندی فونداسیون سوله دارای جرثقیل سقفی چه تفاوتی با سوله معمولی دارد؟
سوله دارای جرثقیل سقفی را نباید از نظر اجرای فونداسیون مشابه یک سوله معمولی در نظر گرفت. در سوله صنعتی معمولی، فونداسیون نیروهای طراحی شده ناشی از ستون ها و سازه فلزی را به زمین منتقل می کند؛ اما در سوله دارای جرثقیل سقفی، شرایط بهره برداری سازه پیچیده تر می شود و نیروهای ناشی از حرکت، شتاب، ترمز و عملکرد تجهیزات نیز در سیستم سازه ای مورد توجه قرار می گیرند.
این تفاوت در مرحله طراحی مشخص می شود و نتیجه آن مستقیماً در نقشه های اجرایی آرماتوربندی فونداسیون سوله دیده می شود. در برخی پروژه ها، نواحی مشخصی از فونداسیون به تقویت بیشتر نیاز دارند و جزئیات پی، پدستال، میلگردهای موضعی یا اجزای اتصال با سوله معمولی تفاوت پیدا می کند. برای اجرای چنین پروژه ای، تیم اجرایی باید پیش از شروع این موارد را مشخص کند:
- ظرفیت جرثقیل سقفی
- محل حرکت و مسیر بهره برداری جرثقیل
- نوع سیستم سازه ای سالن
- جزئیات طراحی ستون ها و اجزای انتقال نیرو
- نقشه های فونداسیون و تقویت های موضعی
- جزئیات پدستال و صفحه ستون
- موقعیت و مشخصات انکربولت ها
- برنامه نصب اسکلت فلزی و تجهیزات صنعتی
یک اشتباه جدی در پروژه های صنعتی، استفاده از تجربه اجرای یک سوله معمولی برای اجرای فونداسیون سوله ای است که شرایط بارگذاری متفاوتی دارد. آرماتوربندی کف سوله باید دقیقاً مطابق جزئیات همان پروژه اجرا شود؛ نه بر اساس الگوی باقی مانده از پروژه قبلی.
در یک سالن صنعتی بزرگ که برای تجهیز به جرثقیل سقفی طراحی شده بود، در مرحله کنترل نقشه ها مشخص شد بخشی از جزئیات تقویتی فونداسیون با سایر پی های پروژه یکسان نیست. گروه اجرایی پیش از شروع بتن ریزی، چیدمان میلگردها را با نقشه اصلاح کرد و تقویت های تعیین شده را در محل اجرا نمود. این کنترل باعث شد عملیات نصب سازه و تجهیزات در مراحل بعد با اختلاف ناشی از اجرای نادرست فونداسیون روبه رو نشود.
اگر سوله شما دارای جرثقیل سقفی، تجهیزات سنگین یا شرایط بهره برداری ویژه است، برآورد و اجرای آرماتوربندی فونداسیون سوله باید پس از بررسی کامل نقشه های پروژه انجام شود. شرکت فریدان با بررسی شرایط اجرایی و مدارک فنی پروژه، مسیر مناسب اجرای فونداسیون را پیش از شروع عملیات مشخص می کند.

نقش آزمایشهای ژئوتکنیک در اجرای آرماتوربندی فونداسیون سوله
در اصول آرماتوربندی فونداسیون سوله پیش از آن که اولین میلگرد وارد محل اجرا شود، زمین باید شناخته شده باشد. نوع خاک، ظرفیت باربری، لایه بندی زمین، سطح آب زیرزمینی، احتمال نشست و شرایط گودبرداری، مستقیماً بر طراحی فونداسیون اثر می گذارند.
به همین دلیل، آزمایشهای ژئوتکنیک را نباید یک گزارش اداری دانست که پس از اخذ مجوز در بایگانی پروژه باقی می ماند. این اطلاعات، مبنای تصمیم گیری درباره عمق پی، ابعاد فونداسیون، آماده سازی بستر و در برخی پروژه ها نوع راهکار پایدارسازی و بهسازی زمین هستند. پیش از اجرای آرماتوربندی کف سوله، تیم اجرایی باید حداقل این اطلاعات را از مدارک فنی پروژه بررسی کند:
| موضوع کنترل | تأثیر بر اجرای فونداسیون |
| نوع و لایه بندی خاک | تعیین شرایط بستر و عمق اجرایی |
| ظرفیت باربری مجاز | ارتباط با طراحی ابعاد و بارهای پی |
| نشست پیش بینی شده | کنترل عملکرد بلندمدت سازه |
| سطح آب زیرزمینی | تأثیر بر عملیات خاکی و بتن ریزی |
| شرایط خاک محل پروژه | تعیین روش آماده سازی و کنترل بستر |
| گزارش ژئوتکنیک | مبنای هماهنگی طراحی و اجرا |
در پروژه ای با خاک دستی و لایه های متغیر، اجرای مستقیم فونداسیون روی بستری که صرفاً از نظر ظاهری صاف شده بود، باعث توقف عملیات شد. بررسی مجدد مشخص کرد که بستر اجرایی در همه نقاط شرایط یکسانی ندارد. تیم پروژه عملیات آماده سازی را مطابق دستور فنی اصلاح کرد و سپس آرماتوربندی فونداسیون سوله را آغاز نمود. جلوگیری از ادامه اجرای اشتباه در همان مرحله، از اصلاحات پرهزینه پس از بتن ریزی جلوگیری کرد.

آماده سازی بستر پیش از آرماتوربندی کف سوله
در آرماتوربندی فونداسیون سوله کیفیت شبکه آرماتور زمانی اهمیت واقعی پیدا می کند که بستر زیر آن نیز مطابق مشخصات اجرایی آماده شده باشد. گودبرداری، تسطیح، کنترل تراز، آماده سازی کف و اجرای لایه های موردنیاز باید پیش از ورود میلگرد تکمیل شوند.
یک اشتباه رایج این است که تیم اجرایی برای سرعت دادن به پروژه، آرماتور را هم زمان با تکمیل نشدن بستر وارد محل می کند. نتیجه این کار، جابه جایی های مکرر، آلودگی میلگرد، به هم خوردن نظم شبکه و افزایش احتمال خطای اجرایی است. فرآیند آماده سازی معمولاً شامل این اقدامات است:
- کنترل ابعاد و محدوده اجرای فونداسیون بر اساس نقشه
- تکمیل عملیات گودبرداری تا تراز تعیین شده
- بررسی وضعیت بستر توسط مسئولان فنی پروژه
- رفع نقاط نامناسب طبق دستور طراحی و مشخصات پروژه
- کنترل تراز کف
- اجرای لایه های موردنیاز پروژه
- آماده سازی برای بتن مگر یا لایه زیرین مشخص شده در نقشه
- آغاز عملیات جانمایی آرماتور پس از تأیید بستر
در یک سوله تولیدی با مساحت زیاد، اختلاف تراز در بخش هایی از کف فونداسیون باعث شده بود برخی اسپیسرها به درستی عمل نکنند و شبکه میلگرد در ارتفاع یکسان قرار نگیرد. تیم کنترل کیفیت پیش از بتن ریزی این موضوع را تشخیص داد و با اصلاح بستر و بازتنظیم تکیه گاه های شبکه، موقعیت آرماتورها تثبیت شد. این نمونه نشان می دهد که آرماتوربندی کف سوله از خود میلگرد شروع نمی شود؛ از بستر شروع می شود.

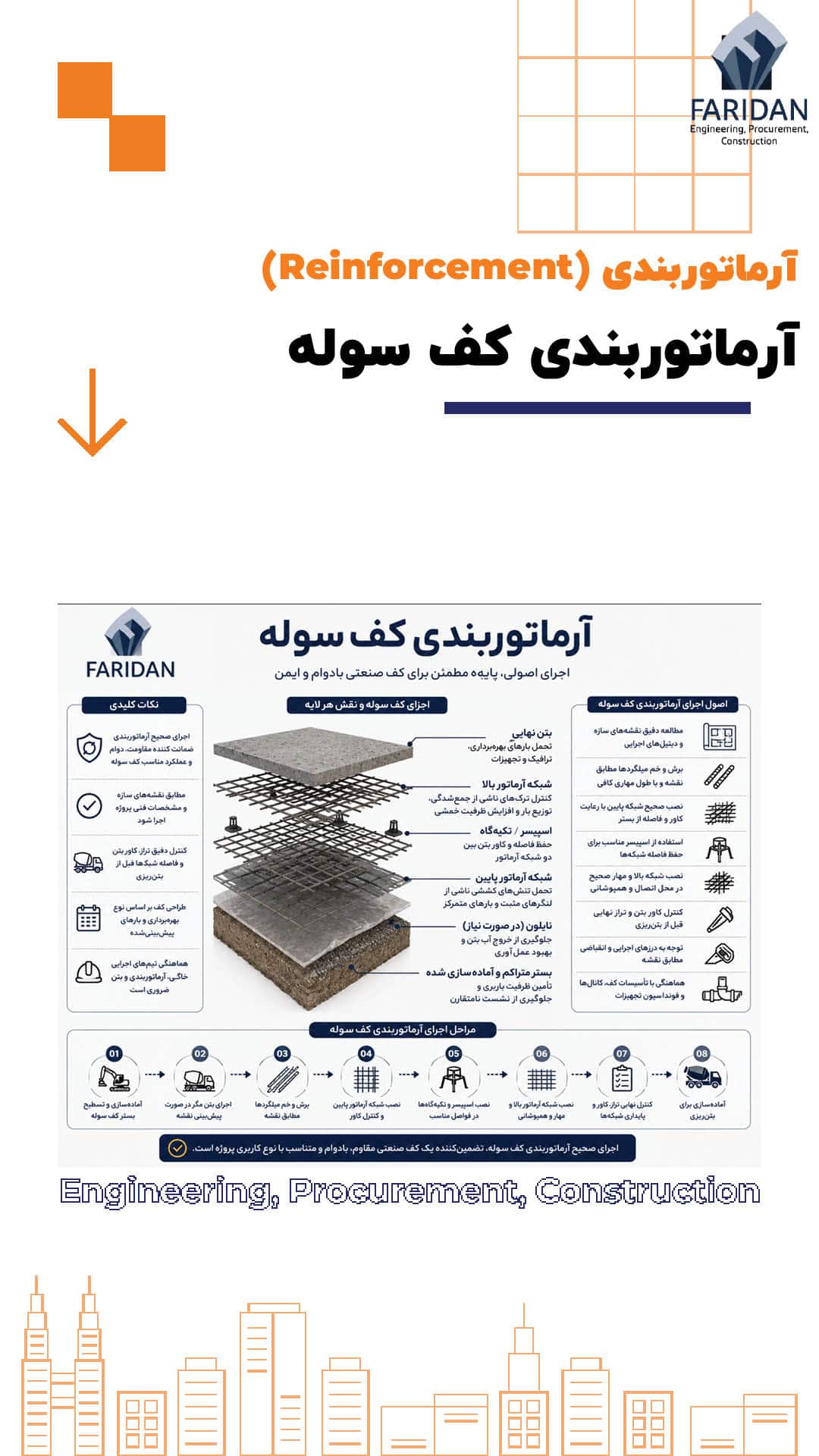

آرماتوربندی دال کف صنعتی سوله چگونه اجرا می شود؟
وقتی منظور کاربر از آرماتوربندی کف سوله، دال بتنی کف سالن باشد، نوع بهره برداری اهمیت ویژه ای پیدا می کند. کف یک انبار سبک با کف سالن تولیدی که ماشین آلات، لیفتراک یا تجهیزات سنگین روی آن فعالیت می کنند، شرایط طراحی یکسانی ندارد. ضخامت دال، مشخصات بستر، نوع و مقدار آرماتور، موقعیت شبکه و جزئیات درزها باید بر اساس طراحی پروژه تعیین شوند.
اجرای اصولی از بستر آغاز می شود. تراکم و تراز لایه زیرین باید مطابق مشخصات پروژه کنترل شود؛ سپس لایه های تعیین شده در نقشه اجرا و شبکه آرماتور در ارتفاع طراحی شده تثبیت می شود. قرار دادن شبکه روی زمین و بالا کشیدن آن هنگام بتن ریزی، جایگزین استفاده صحیح از اسپیسر و تکیه گاه مناسب نیست.
در کنترل آرماتوربندی کف سوله این نقاط اهمیت بیشتری دارند:
- محل ستون ها و پدستال ها: جزئیات اتصال یا جداسازی دال از اجزای سازه ای باید مطابق نقشه اجرا شود.
- محل ماشین آلات و تجهیزات: بارهای متمرکز و فونداسیون تجهیزات باید در طراحی و دیتیل های اجرایی لحاظ شده باشند.
- بازشوها و کانال های تأسیساتی: قطع شبکه بدون دیتیل مصوب، پیوستگی آرماتورها را تغییر می دهد.
- درزهای اجرایی و کنترلی: موقعیت درز باید با نقشه و برنامه بتن ریزی هماهنگ باشد.
- مسیر تردد سنگین: شرایط بارگذاری واقعی کف باید با فرضیات طراحی تطبیق داشته باشد.
- ارتفاع شبکه: شبکه باید هنگام بتن ریزی در موقعیت طراحی شده باقی بماند.
تک لایه یا دولایه بودن شبکه چگونه تعیین می شود؟
این تصمیم را تیم اجرایی نمی گیرد. تعداد لایه های آرماتور، قطر میلگرد و فاصله آن ها از طراحی سازه و نقشه اجرایی استخراج می شود. در بعضی کف ها یک شبکه و در برخی طراحی ها شبکه های متفاوت یا تقویت های موضعی دیده می شود. بنابراین نسخه ثابت برای تمام سوله ها وجود ندارد.
شناژهای بین فونداسیون ها چگونه اجرا می شوند؟
اگر طراحی پروژه شامل شناژ یا تیر رابط باشد، آرماتورهای آن نیز بخشی از سیستم طراحی شده فونداسیون هستند. میلگردهای طولی، خاموت ها، طول مهاری در محل اتصال به پی و کاور باید مطابق دیتیل اجرا شوند. نکته اجرایی مهم، محل اتصال شناژ به فونداسیون است؛ تراکم میلگرد در این نقطه افزایش پیدا می کند و اجرای نامنظم، بتن ریزی و تراکم بتن را دشوار می کند.
در یک سوله تولیدی بزرگ، مسیر یکی از تأسیسات با شناژ رابط تداخل داشت. تیم تأسیسات قصد داشت مسیر عبور را در همان مرحله اجرا تغییر دهد، اما کنترل مشترک نقشه های سازه و تأسیسات پیش از بتن ریزی باعث شد مسیر تأسیسات اصلاح شود و هیچ میلگرد سازه ای قطع نشود.
بتن مگر؛ بستر اجرایی تمیز برای آرماتوربندی
بتن مگر در زبان اجرایی به لایه ای از بتن با عیار و مشخصات تعیین شده در پروژه گفته می شود که به عنوان بستر آماده و تمیز زیر اجزای سازه ای اجرا می گردد. هدف، ایجاد یک سطح مناسب برای عملیات بعدی و کمک به کنترل دقیق تر جانمایی فونداسیون است.
اجرای بتن مگر، محیط کار آرماتوربند را منظم تر می کند. میلگرد مستقیماً روی خاک قرار نمی گیرد، کنترل محورهای اجرایی ساده تر می شود و شبکه میلگرد روی یک بستر مشخص نصب می شود. پیش از آغاز آرماتوربندی فونداسیون سوله روی بستر آماده، این موارد را کنترل کنید:
- تراز سطح مگر
- ابعاد محدوده اجرا
- تمیزی سطح
- صحت محوربندی
- نبود مصالح اضافی و نخاله
- آماده بودن ابزارهای کنترل
- امکان نصب صحیح اسپیسر و تکیه گاه آرماتور
نمونه ای از تأثیر کنترل بتن مگر
در یک سالن صنعتی با چندین فونداسیون منفرد، تیم اجرایی پس از اجرای مگر متوجه اختلاف تراز محدود در یکی از نواحی شد. اگر عملیات آرماتوربندی بدون کنترل ادامه پیدا می کرد، تراز شبکه پایین فونداسیون با نقشه اجرایی تطابق کامل پیدا نمی کرد. اصلاح سطح پیش از نصب میلگرد، مشکل را در زمانی حل کرد که هزینه آن بسیار ناچیز بود.

بررسی نقشه؛ مهم ترین مرحله پیش از برش میلگرد
هیچ عملیات حرفه ای در آرماتوربندی فونداسیون سوله با اندازه گیری تجربی میلگرد آغاز نمی شود. نخستین ابزار یک تیم اجرایی حرفه ای، نقشه های مصوب پروژه هستند. پیش از برش و خم، باید نقشه های سازه، جزئیات اجرایی، جدول میلگردها، نقشه های فونداسیون و جزئیات اتصال ستون فلزی بررسی شوند. هرگونه ابهام در نقشه باید پیش از اجرا با طراح یا مسئول فنی پروژه رفع شود. مواردی که باید در جلسه پیش از اجرا بررسی شوند:
- شماره و ابعاد فونداسیون ها
- قطر و تعداد میلگردها
- فاصله میلگردها
- طول و شکل میلگردهای خم شده
- محل وصله ها
- جزئیات میلگردهای انتظار
- موقعیت انکربولت ها
- ابعاد صفحه ستون
- ترازهای اجرایی
- جزئیات تقویت موضعی
- ترتیب بتن ریزی
این مرحله همان جایی است که دانش مرتبط با آرماتوربندی چیست از یک تعریف عمومی خارج می شود و به تصمیم اجرایی تبدیل می گردد. آرماتوربندی صرفاً بستن میلگرد نیست؛ تبدیل اطلاعات طراحی به یک سیستم واقعی و قابل کنترل در کارگاه است.
نحوه خواندن نقشه آرماتوربندی فونداسیون سوله
اجرای حرفه ای آرماتوربندی فونداسیون سوله زمانی شروع می شود که تیم کارگاه بتواند نقشه را به یک برنامه اجرایی دقیق تبدیل کند. صرف دیدن قطر میلگرد کافی نیست؛ جهت شبکه، فاصله، موقعیت بالا و پایین، تقویت های موضعی، پدستال، شناژ، وصله ها و جزئیات ارجاعی باید هم زمان خوانده شوند.
برای مثال، عبارت هایی شبیه Φ16@150 معمولاً قطر و فاصله آرماتورها را مشخص می کنند؛ اما تیم اجرا نباید تنها بر اساس همین علامت تصمیم بگیرد. جهت قرارگیری، محدوده استفاده و لایه مربوطه باید از پلان، مقطع و دیتیل همان نقشه مشخص شود.
برای خواندن نقشه این ترتیب عملی است:
- ابتدا کد هر فونداسیون و ابعاد آن را مشخص کنید.
- پلان و مقطع همان فونداسیون را هم زمان بررسی کنید.
- شبکه های پایین و بالا و جهت میلگردها را تفکیک کنید.
- قطر، فاصله و تعداد آرماتورها را کنترل کنید.
- تقویت های موضعی زیر یا اطراف پدستال را پیدا کنید.
- جزئیات میلگردهای پدستال و شناژها را بررسی کنید.
- طول مهاری، خم ها و محل وصله ها را مشخص کنید.
- نقشه انکربولت و صفحه ستون را روی نقشه فونداسیون تطبیق دهید.
- دیتیل های ارجاعی را قبل از تهیه لیستوفر بررسی کنید.
نواحی تمرکز نیرو را از قلم نیندازید
اطراف ستون و پدستال از مهم ترین نواحی فونداسیون است. در این محدوده، نیروهای ستون وارد پی می شوند و طراحی سازه بر اساس اثرات خمشی، برشی و در صورت حاکم بودن، کنترل برش دوطرفه یا پانچ انجام می شود. نتیجه این محاسبات در ابعاد پی، ضخامت، جزئیات آرماتور و تقویت های تعیین شده در نقشه منعکس می شود.
وظیفه تیم آرماتوربندی محاسبه پانچ در کارگاه نیست؛ وظیفه آن اجرای دقیق نتیجه طراحی است. اگر نقشه در اطراف پدستال میلگردهای اضافه یا آرایش متفاوتی نشان می دهد، حذف یا جابه جایی آن ها برای ساده تر شدن اجرا قابل قبول نیست.
در یک فونداسیون صنعتی بزرگ، گروه اجرایی ابتدا تصور کرد چند میلگرد کوتاه اطراف پدستال قطعات اضافی هستند. تطبیق پلان با مقطع نشان داد این میلگردها تقویت موضعی تعیین شده در نقشه اند. بازخوانی نقشه پیش از بتن ریزی از حذف اشتباه این آرماتورها جلوگیری کرد.
انتخاب و کنترل میلگرد برای آرماتوربندی فونداسیون سوله
مصالح فولادی مورد استفاده باید با نقشه های اجرایی، مشخصات فنی و الزامات پروژه هماهنگ باشند. صرفاً انتخاب میلگرد با قطر درست کافی نیست؛ نوع فولاد، وضعیت ظاهری، مدارک شناسایی و امکان ردیابی هر محموله نیز باید بررسی شود.
بر اساس مبحث نهم مقررات ملی ساختمان و ضوابط سازه های بتن آرمه، کنترل کیفیت فولاد مصرفی و تطبیق آن با مشخصات پروژه ضروری است. منابع فنی معتبر بین المللی نیز آزمون های مکانیکی، مشخصات محصول و شناسایی میلگرد را از بخش های مهم کنترل کیفیت فولاد تقویتی می دانند. در اجرای آرماتوربندی کف سوله، موارد زیر را پیش از شروع کار کنترل کنید:
- مطابقت قطر میلگرد با نقشه های سازه
- شمارش تعداد شاخه ها یا کنترل وزن محموله تحویلی
- بررسی گواهی ها و مدارک فنی موردنیاز پروژه
- جداسازی میلگردها بر اساس قطر و محل مصرف
- جلوگیری از مخلوط شدن میلگردهای با قطر یا گرید متفاوت
- بررسی آسیب های احتمالی ناشی از بارگیری، حمل و تخلیه
- کنترل سطح میلگرد از نظر زنگ زدگی شدید، آلودگی یا آسیب دیدگی
- حفظ امکان ردیابی هر دسته میلگرد تا زمان مصرف
برای مثال، در یکی از پروژه های صنعتی، میلگردهای دو قطر متفاوت در یک محل دپو شده بودند. شباهت ظاهری این میلگردها باعث شد بخشی از آن ها به اشتباه وارد محدوده آماده سازی شود. خوشبختانه پیش از نصب، بازرس پروژه این مغایرت را تشخیص داد. پس از آن، میلگردها بر اساس قطر، محل مصرف و کد اجرایی تفکیک شدند. این اقدام ساده، احتمال خطای اجرایی را کاهش داد و روند آرماتوربندی فونداسیون سوله را منظم تر و سریع تر کرد.
برش و خم میلگرد؛ کارگاهی اما مهندسی
میلگرد باید مطابق نقشه و جزئیات اجرایی برش و خم شود. اجرای برش بر اساس حدس یا الگوی تجربی، زمانی که نقشه جزئیات مشخص دارد، یک خطای اجرایی است. پیش از تولید انبوه قطعات خم شده، یک نمونه اولیه را کنترل کنید. این روش در پروژه های بزرگ اهمیت زیادی دارد، زیرا یک اشتباه در اندازه گیری اگر پیش از کنترل تکثیر شود، ده ها یا صدها قطعه نامنطبق تولید می کند.
چک لیست کنترل پیش از تولید میلگرد
- طول برش
- قطر میلگرد
- شعاع و شکل خم
- تعداد قطعات
- محل مصرف
- کد یا علامت شناسایی
- تطابق با نقشه
در یک سوله بزرگ، تیم آرماتوربندی ابتدا یک نمونه از میلگردهای خم شده را در محل واقعی نصب کرد. در همین مرحله مشخص شد بخشی از قطعات با موقعیت یک عضو مدفون تداخل دارد. اصلاح یک نمونه پیش از برش کل میلگردها، از تولید گسترده قطعات غیرقابل استفاده جلوگیری کرد.

لیستوفر و محاسبه مقدار میلگرد آرماتوربندی فونداسیون سوله
برای مدیریت خرید، برش، پرت و برنامه نیروی انسانی، مدیر پروژه باید پیش از شروع آرماتوربندی فونداسیون سوله تصویر روشنی از مقدار میلگرد موردنیاز داشته باشد. تخمین بر اساس مساحت سوله برای این کار کافی نیست؛ مقدار واقعی از نقشه سازه و جزئیات هر تیپ فونداسیون استخراج می شود.
لیستوفر اجرایی باید حداقل این اطلاعات را مشخص کند:
| اطلاعات | کاربرد |
| Bar Mark یا کد میلگرد | شناسایی قطعه |
| قطر | تفکیک مصالح |
| شکل و ابعاد خم | برش و خم کاری |
| طول هر قطعه | محاسبه مصرف |
| تعداد | برنامه تولید |
| محل مصرف | جلوگیری از جابه جایی قطعات |
| وزن کل | خرید و کنترل مصالح |
برای برآورد دقیق تر، شبکه های اصلی، تقویت های موضعی، میلگرد پدستال، شناژها، خرک ها و سایر میلگردهای مشخص شده در نقشه باید جداگانه استخراج شوند. سپس طول و تعداد قطعات به وزن تبدیل می شود و پرت منطقی بر اساس روش برش و شرایط واقعی پروژه بررسی می گردد.
نکته مهم این است که لیستوفر جای نقشه سازه را نمی گیرد. اگر بین لیستوفر و آخرین Revision نقشه اختلاف وجود دارد، تیم اجرا باید مغایرت را قبل از برش میلگرد رفع کند. استفاده از لیست قدیمی پس از اصلاح نقشه یکی از منابع جدی دوباره کاری در پروژه های بزرگ است.
در یک پروژه صنعتی با تعداد زیادی فونداسیون تیپ بندی شده، تهیه لیستوفر جداگانه برای هر تیپ باعث شد میلگردها با کد مشخص برش، خم و دپو شوند. تیم اجرا به جای جست وجوی میلگرد در میان انبوه قطعات، هر بسته را مستقیماً به فونداسیون مربوط منتقل کرد و سرعت اجرا افزایش یافت.
اجرای شبکه پایین در آرماتوربندی کف سوله
پس از آماده شدن بستر و کنترل میلگردها، اجرای شبکه پایین آغاز می شود. ترتیب نصب باید با نقشه و شرایط پروژه هماهنگ باشد. شبکه پایین باید در موقعیت واقعی خود قرار گیرد، نه صرفاً روی سطح مگر پهن شود. برای حفظ فاصله لازم از بستر، از اسپیسرها و تکیه گاه های مناسب با مشخصات پروژه استفاده می شود.
حفظ موقعیت آرماتور در بتن یکی از موضوعات اصلی کنترل اجرایی است. منابع تخصصی صنعت آرماتور نیز بر نقش تکیه گاه های میلگرد در حفظ موقعیت و تأمین پوشش مناسب بتن تأکید دارند. در اجرای شبکه پایین این موارد اهمیت دارند:
- رعایت جهت میلگردها
- رعایت فاصله طراحی شده
- جلوگیری از تماس نامناسب با بستر
- استفاده از اسپیسر و تکیه گاه مناسب برای حفظ موقعیت شبکه و کاور طراحی شده
- محکم کردن گره های لازم
- جلوگیری از حرکت شبکه در حین رفت وآمد
در یک سوله با فونداسیون های متعدد، اجرای سریع شبکه بدون استفاده کافی از تکیه گاه ها باعث شده بود بخش هایی از میلگرد در اثر عبور نیروها جابه جا شوند. تیم اجرا پیش از بتن ریزی شبکه را بازبینی و تکیه گاه ها را اصلاح کرد. این کنترل ساده باعث شد موقعیت نهایی آرماتورها با نقشه تطابق پیدا کند.
ضخامت و اهمیت کاور بتن در آرماتوربندی فونداسیون سوله
کاور یا پوشش بتن، فاصله میان سطح خارجی میلگرد و نزدیک ترین سطح بتن است. در آرماتوربندی فونداسیون سوله این فاصله فقط یک عدد اجرایی نیست؛ بخشی از الزامات دوام و عملکرد صحیح بتن آرمه محسوب می شود. اگر میلگرد از موقعیت طراحی شده خارج شود، حتی استفاده از قطر و تعداد صحیح میلگرد نیز اجرای دقیق نقشه را تضمین نمی کند.
مقدار کاور بتن برای تمام فونداسیون های سوله یکسان نیست. شرایط محیطی، نحوه تماس بتن با خاک، نوع عضو، قطر میلگرد و الزامات نقشه های سازه بر مقدار پوشش اثر دارند. بنابراین تیم اجرایی نباید یک عدد تجربی و ثابت را برای تمام پروژه ها در نظر بگیرد؛ مقدار نهایی کاور باید از نقشه های مصوب، مشخصات فنی پروژه و ضوابط حاکم استخراج شود.
بنابراین برای تعیین ضخامت کاور در هر پروژه، مقدار درجشده در نقشه های مصوب و مشخصات فنی پروژه ملاک اجراست و نباید یک مقدار تجربی را به تمام فونداسیون های سوله تعمیم داد. در فونداسیون هایی که بتن در تماس با خاک قرار دارد، کنترل پوشش بتن اهمیت بیشتری پیدا می کند. اجرای صحیح آرماتوربندی کف سوله نیز مستلزم آن است که شبکه میلگرد نه فقط هنگام تحویل کار، بلکه تا پایان بتن ریزی در ارتفاع و موقعیت طراحی شده باقی بماند.
برای تأمین واقعی کاور بتن چه مواردی باید کنترل شوند؟
- نوع اسپیسر: اسپیسر باید برای شرایط عضو و وزن شبکه مناسب باشد.
- تعداد و فاصله اسپیسرها: فاصله زیاد میان تکیه گاه ها باعث افت یا تغییر موقعیت شبکه می شود.
- فاصله از کف و قالب: میلگرد باید از تمام سطوح در فاصله تعیین شده در نقشه قرار گیرد.
- پایداری شبکه بالا: خرک ها و تکیه گاه ها باید ارتفاع شبکه فوقانی را حفظ کنند.
- رفت وآمد نیروها: عبور کارگران نباید باعث افت، خم شدن یا جابه جایی شبکه شود.
- شرایط بتن ریزی: فشار ناشی از بتن، شیلنگ پمپ و عملیات اجرایی نباید موقعیت میلگرد را تغییر دهد.
- کنترل نهایی: کاور باید بلافاصله پیش از بتن ریزی دوباره بررسی شود.
بر اساس الزامات مبحث نهم مقررات ملی ساختمان نیز موقعیت آرماتورها و پوشش بتن باید مطابق ضوابط طراحی و رواداری های اجرایی کنترل شود. به همین دلیل، اسپیسر صرفاً وسیله ای برای بالا آوردن میلگرد از روی بستر نیست؛ بخشی از سیستم حفظ موقعیت واقعی آرماتور محسوب می شود.
یک تجربه اجرایی از کنترل کاور
در یک سوله صنعتی با تعداد زیادی فونداسیون منفرد، شبکه پایین در زمان نصب در ارتفاع صحیح قرار داشت؛ اما رفت وآمد نیروهای اجرایی باعث تغییر موقعیت تعدادی از اسپیسرها و افت موضعی شبکه شد. تیم کنترل کیفیت این اختلاف را در بازدید پیش از بتن ریزی شناسایی کرد. با اصلاح آرایش اسپیسرها و افزایش تکیه گاه در نقاط حساس، شبکه دوباره در تراز طراحی شده تثبیت شد.
این تجربه یک نکته مهم را نشان می دهد: در آرماتوربندی فونداسیون سوله، کاور بتن باید در کارگاه واقعاً تأمین و تا پایان بتن ریزی حفظ شود؛ صرف درج عدد کاور روی نقشه یا قرار دادن چند اسپیسر زیر شبکه، اجرای صحیح را تضمین نمی کند.
اجرای شبکه بالا و حفظ فاصله بین دو لایه
در فونداسیون هایی که دارای دو شبکه آرماتور هستند، اجرای شبکه بالا به معنای قرار دادن چند میلگرد روی شبکه پایین نیست. فاصله میان دو لایه باید مطابق طراحی حفظ شود. برای این منظور، بسته به جزئیات پروژه از خرک، میلگردهای نگهدارنده یا سیستم های مناسب پشتیبانی استفاده می شود. انتخاب و اجرای این تکیه گاه ها باید به گونه ای باشد که در زمان بتن ریزی دچار تغییر شکل یا واژگونی نشوند. کنترل شبکه بالا شامل موارد زیر است:
- تراز شبکه
- فاصله از شبکه پایین
- پایداری خرک ها
- کنترل محل تقاطع ها
- حفظ پوشش بتن در بالا
- جلوگیری از حرکت هنگام بتن ریزی
در یک سالن صنعتی با فونداسیون های بزرگ، بخشی از خرک ها با فاصله نامناسب نصب شده بودند. در بازبینی اولیه، تیم کنترل کیفیت احتمال افت موضعی شبکه بالا را تشخیص داد و آرایش تکیه گاه ها اصلاح شد. پس از این اصلاح، شبکه در طول عملیات بتن ریزی پایدار باقی ماند.
آرماتوربندی فونداسیون سوله و کنترل انکربولت ها
یکی از حساس ترین نقاط در پروژه های سوله، محل اتصال سازه فلزی به فونداسیون است. ستون فلزی پس از ساخت و حمل باید دقیقاً روی مجموعه ای نصب شود که پیش تر در داخل بتن جانمایی شده است. به همین دلیل، کنترل انکربولت ها باید پیش از بتن ریزی به عنوان یک فرآیند مستقل انجام شود. خطای کوچک در موقعیت انکربولت ها، نصب صفحه ستون را دشوار می کند و گاهی عملیات اصلاحی گسترده ایجاد می کند. کنترل های اصلی عبارت اند از:
- مختصات افقی
- تراز ارتفاعی
- شاقولی
- فاصله بین بولت ها
- تطابق با نقشه صفحه ستون
- استحکام شابلون
- حفاظت رزوه ها
- کنترل مجدد پیش و حین بتن ریزی
در یک سوله با چندین قاب فلزی، مجموعه انکربولت ها ابتدا بر اساس محورهای اجرایی تنظیم شد؛ اما بازبینی نهایی با شابلون واقعی صفحه ستون انجام گرفت. همین کنترل نشان داد یکی از مجموعه ها انحراف جزئی دارد. اصلاح پیش از بتن ریزی در مدت کوتاهی انجام شد و نصب اسکلت فلزی بعداً بدون عملیات اصلاحی سنگین پیش رفت. این مرحله نشان می دهد چرا اجرای آرماتوربندی فونداسیون سوله باید با برنامه نصب سازه فلزی هماهنگ باشد.

وصله و مهار میلگرد در فونداسیون
در پروژه های واقعی، طول موردنیاز آرماتورها همیشه با یک شاخه میلگرد تأمین نمی شود. در چنین شرایطی، وصله ها و مهار میلگردها باید دقیقاً مطابق نقشه و ضوابط فنی اجرا شوند. وصله را نباید صرفاً محل قرار گرفتن دو میلگرد کنار یکدیگر دانست. نوع وصله، طول و محل آن، تعداد میلگردهای وصله شده در یک مقطع و جزئیات اجرایی باید بر اساس مدارک پروژه کنترل شوند. مبحث نهم روش های مختلف وصله و ضرورت اجرای آن مطابق ضوابط فنی را مورد توجه قرار داده است. در کارگاه، این خطاها را حذف کنید:
- اجرای وصله بدون بررسی طول طراحی
- تمرکز نامناسب وصله ها
- استفاده از روش غیرمصوب
- جوشکاری بدون تطبیق با مشخصات میلگرد و دستورالعمل پروژه
- تغییر خودسرانه محل وصله
در یک پروژه صنعتی، بخشی از تیم اجرایی قصد داشت محل وصله ها را برای کاهش پرت میلگرد تغییر دهد. بررسی مسئول فنی نشان داد این تغییر با جزئیات نقشه تطابق ندارد. محل وصله ها اصلاح شد و از تغییر یکپارچگی سیستم اجرایی جلوگیری گردید.
ضوابط اجرایی آرماتوربندی کف سوله؛ چه چیزی باید قبل از بتن ریزی کنترل شود؟
در پروژه حرفه ای، بتن ریزی نقطه پایان کنترل نیست؛ نقطه ای است که پس از آن بسیاری از خطاها پنهان می شوند. به همین دلیل، بازدید پیش از بتن ریزی اهمیت ویژه ای دارد.
چک لیست کنترل نهایی
- نقشه های مصوب در محل اجرا موجود است.
- قطر و تعداد میلگردها کنترل شده است.
- شبکه های بالا و پایین در محل صحیح قرار دارند.
- فاصله میلگردها مطابق نقشه کنترل شده است.
- کاور بتن با اسپیسر و تکیه گاه مناسب تأمین شده است.
- میلگردها در حین عملیات جابه جا نمی شوند.
- وصله ها مطابق نقشه اجرا شده اند.
- میلگردهای انتظار کنترل شده اند.
- انکربولت ها از نظر مختصات، ارتفاع و شاقولی بازبینی شده اند.
- رزوه ها محافظت شده اند.
- مسیر حرکت نیروها و تجهیزات روی شبکه کنترل شده است.
- سطح کار از مصالح اضافی پاک سازی شده است.
- قالب ها و مرزهای فونداسیون کنترل شده اند.
- تأیید مسئولان فنی پیش از بتن ریزی انجام شده است.
این چک لیست جایگزین نقشه و مشخصات فنی پروژه نیست؛ بلکه یک ابزار کنترل اجرایی است.
کنترل کیفیت آرماتوربندی فونداسیون سوله در سه مرحله
کنترل کیفیت زمانی مؤثر است که به یک بازدید نهایی محدود نشود. بهترین روش، تقسیم کنترل به سه مرحله است.
- مرحله اول: کنترل پیش از شروع : در این مرحله مدارک، نقشه ها، مصالح، شرایط بستر و ابزار اجرا بررسی می شوند.
- مرحله دوم: کنترل حین اجرا : در زمان نصب میلگردها، فاصله ها، ارتفاع، وصله ها، شبکه ها و اجزای مدفون کنترل می شوند.
- مرحله سوم: کنترل پیش از بتن ریزی : کل مجموعه به عنوان یک سیستم نهایی بازبینی می شود.
| مرحله | هدف اصلی | نتیجه کنترل |
| پیش از اجرا | جلوگیری از شروع اشتباه | آمادگی صحیح کارگاه |
| حین اجرا | شناسایی خطا قبل از تکمیل | اصلاح سریع |
| پیش از بتن ریزی | تأیید نهایی مجموعه | کاهش خطای پنهان شونده |
در یک پروژه بزرگ، کنترل کیفیت به همین سه مرحله تقسیم شد. نتیجه آن کاهش چشمگیر اصلاحات دقیقه نودی بود، زیرا بسیاری از ایرادات در همان مرحله شناسایی و اصلاح شدند.
بتن ریزی؛ آزمون واقعی پایداری آرماتوربندی
یک شبکه آرماتور ممکن است پیش از بتن ریزی کاملاً منظم به نظر برسد؛ اما زمانی که نیروهای انسانی، تجهیزات، شیلنگ پمپ و جریان بتن وارد محل می شوند، پایداری واقعی آن مشخص می شود. بنابراین، آرماتوربندی کف سوله باید برای شرایط واقعی بتن ریزی آماده شود. پیش از شروع بتن ریزی، این پرسش ها را مطرح کنید:
- آیا مسیر عبور نیروها مشخص است؟
- آیا شبکه در برابر رفت وآمد مقاوم است؟
- آیا انکربولت ها محافظت شده اند؟
- آیا مسئول کنترل در زمان بتن ریزی حضور دارد؟
- آیا تجهیزات باعث ضربه مستقیم به اجزای حساس نمی شوند؟
- آیا پس از شروع بتن ریزی امکان کنترل مجدد موقعیت ها وجود دارد؟
در یک پروژه، پس از آغاز بتن ریزی مشخص شد عبور کارگران از یک مسیر مشخص باعث فشار تکراری بر بخشی از شبکه می شود. با تغییر مسیر تردد و تقویت موضعی تکیه گاه ها، از ادامه جابه جایی جلوگیری شد. این موضوع ثابت می کند کیفیت آرماتوربندی فونداسیون سوله فقط در لحظه پایان بستن میلگردها تعیین نمی شود؛ باید تا پایان بتن ریزی حفظ شود.
عوامل مؤثر بر هزینه آرماتوربندی فونداسیون سوله
هزینه اجرای آرماتوربندی فونداسیون سوله را نباید فقط بر اساس وزن میلگرد محاسبه کرد. حجم کار، پیچیدگی، شرایط کارگاه و جزئیات نقشه بر هزینه اثر مستقیم دارند. مهم ترین عوامل عبارت اند از:
- وزن و قطر میلگرد
- تعداد فونداسیون ها
- پیچیدگی نقشه
- تعداد شبکه های آرماتور
- وجود تقویت های موضعی
- تعداد و حساسیت انکربولت ها
- شرایط دسترسی کارگاه
- نیاز به خم های خاص
- برنامه زمانی پروژه
- حجم کار
- میزان کنترل کیفیت موردنیاز
در پروژه ای با مقدار میلگرد کمتر اما تعداد زیادی فونداسیون کوچک و انکربولت های متعدد، زمان اجرای واقعی از پروژه ای با وزن میلگرد بیشتر اما جزئیات ساده تر بالاتر بود. این تجربه نشان می دهد مقایسه قیمت صرفاً بر اساس تناژ، روش دقیقی برای برآورد عملیات اجرایی نیست.
شرکت فریدان با بررسی نقشه ها و شرایط اجرایی پروژه، برآورد هزینه آرماتوربندی فونداسیون سوله را بر اساس حجم واقعی عملیات انجام می دهد.
برای برآورد قیمت آرماتوربندی فونداسیون سوله چه مدارکی لازم است؟
برای دریافت قیمت آرماتوربندی فونداسیون سوله، اعلام مساحت زمین یا متراژ کلی سالن کافی نیست. دو سوله با مساحت یکسان، به دلیل تفاوت در تعداد ستون ها، نوع فونداسیون، وزن میلگرد، جزئیات اتصال و شرایط اجرایی، هزینه کاملاً متفاوتی دارند. به همین دلیل، پیش از ارائه برآورد اجرایی، این مدارک و اطلاعات باید بررسی شوند:
- نقشه های سازه و فونداسیون
- پلان و جزئیات آرماتوربندی فونداسیون سوله
- جدول میلگرد یا لیستوفر، در صورت وجود
- تعداد و ابعاد فونداسیون ها
- مشخصات پی ها، شناژها و پدستال ها
- اطلاعات مربوط به انکربولت و صفحه ستون
- مشخصات میلگردهای مورد استفاده
- وضعیت محل و دسترسی کارگاه
- زمان بندی مورد انتظار برای اجرای پروژه
- وضعیت تأمین میلگرد توسط کارفرما یا پیمانکار
- اطلاعات مربوط به جرثقیل سقفی و تجهیزات خاص، در صورت وجود
برای اینکه استعلام قیمت شفاف باشد، بهتر است برآورد به بخش های جداگانه تقسیم شود:
| بخش هزینه | مبنای بررسی |
| اجرای آرماتوربندی | حجم و پیچیدگی عملیات |
| تأمین میلگرد | نوع، قطر و مقدار میلگرد |
| برش و خم کاری | جزئیات نقشه و شکل میلگردها |
| حمل و تجهیز کارگاه | موقعیت و شرایط پروژه |
| کنترل و نظارت اجرایی | سطح کنترل مورد نیاز پروژه |
در یک پروژه صنعتی، کارفرما در ابتدا فقط مساحت سالن و تعداد تقریبی ستون ها را برای استعلام اعلام کرده بود. پس از دریافت نقشه های فونداسیون مشخص شد بخشی از هزینه اجرایی مربوط به تعداد زیاد پی ها، جزئیات اتصال و شرایط دسترسی کارگاه است. بررسی مدارک کامل، برآورد را از یک قیمت تقریبی به یک مبنای اجرایی واقعی تبدیل کرد.
شرکت فریدان برای برآورد آرماتوربندی کف سوله و فونداسیون، صرفاً بر اساس متراژ قیمت اعلام نمی کند. بررسی نقشه ها، شرایط پروژه و حجم واقعی عملیات، مبنای ارائه برآورد دقیق تر است. برای دریافت مشاوره و بررسی پروژه با برترین تیم های اجرایی شرکت فریدان می توانید با شماره 09909709030 تماس بگیرید
ارتباط آرماتوربندی کف سوله با اجرای اسکلت فلزی
اجرای فونداسیون و اجرای آرماتوربندی فونداسیون اسکلت فلزی دو پروژه جدا از هم نیستند. موقعیت انکربولت، محور ستون، تراز فونداسیون و ابعاد محل استقرار، مستقیماً بر مرحله نصب سازه فلزی اثر می گذارند. به همین دلیل، تیم آرماتوربندی فونداسیون سوله باید اطلاعات اجرایی مرحله بعد را نیز بشناسد. پیمانکاری که فقط محدوده بتن را می بیند اما نیازهای نصب ستون فلزی را در نظر نمی گیرد، بخشی از فرآیند را نادیده می گیرد.
در یک سوله صنعتی، پیش از بتن ریزی جلسه مشترکی میان تیم آرماتوربندی، نقشه برداری و تیم نصب سازه فلزی برگزار شد. مختصات نهایی مجموعه های اتصال با تجهیزات کنترل مجدد بررسی گردید. این هماهنگی باعث شد مرحله نصب اسکلت با توقف ناشی از عدم انطباق فونداسیون مواجه نشود. این همان رویکردی است که باید در اجرای حرفه ای آرماتوربندی فونداسیون سوله دنبال شود: هر مرحله باید برای موفقیت مرحله بعد آماده شود.
اشتباهات رایج در اجرای آرماتوربندی فونداسیون سوله
برخی خطاها به ظاهر کوچک هستند اما در پروژه صنعتی هزینه بالایی ایجاد می کنند.
- شروع کار بدون بازخوانی کامل نقشه : این خطا باعث برش اشتباه و دوباره کاری می شود.
- دپوی نامنظم میلگرد : اختلاط قطرها و کاهش سرعت تأمین مصالح را به دنبال دارد.
- استفاده ناکافی از اسپیسر و تکیه گاه : موقعیت میلگرد را در زمان اجرا و بتن ریزی تغییر می دهد.
- کنترل نکردن شبکه پس از رفت وآمد نیروها : شبکه ای که صبح صحیح بوده، ممکن است پیش از بتن ریزی جابه جا شده باشد.
- بی توجهی به انکربولت ها : نصب ستون فلزی را با مشکل جدی روبه رو می کند.
- تغییر خودسرانه وصله یا خم میلگرد : نقشه سازه را از حالت مصوب خارج می کند.
- نبود کنترل مشترک میان تیم های مختلف : تداخل میان فونداسیون، اجزای مدفون و سازه فلزی را افزایش می دهد.
- تمرکز صرف بر سرعت : اجرای سریع بدون کنترل، زمان پروژه را کوتاه نمی کند؛ دوباره کاری آن را طولانی تر می کند.
تفاوت آرماتوربندی فونداسیون سوله با آرماتوربندی اسکلت بتنی
در مباحث عمومی آرماتوربندی اسکلت بتنی، اجرای میلگرد در تیرها، ستون ها، دیوارها و سایر اعضای سازه ای مورد توجه قرار می گیرد؛ اما در سوله فلزی، فونداسیون محل اتصال دو سیستم متفاوت است: سازه فلزی در بالا و بتن آرمه در پایین. همین نقطه اتصال، حساسیت اجرایی را افزایش می دهد. در اینجا، کنترل آرماتور باید با کنترل اجزای اتصال و محورهای نصب سازه فلزی هماهنگ شود.
از طرف دیگر، آرماتوربندی فونداسیون در هر سازه ای تابع طراحی و نقشه های پروژه است. بنابراین نباید جزئیات یک ساختمان را بدون بررسی به پروژه سوله منتقل کرد. در پروژه هایی با روش های اجرایی خاص نیز ارتباط مراحل اهمیت بیشتری پیدا می کند. برای مثال، در برخی پروژه های پیچیده که از روش تاپ داون استفاده می شود، ترتیب ساخت و هماهنگی اعضای سازه ای شرایط ویژه ای دارد. در سوله نیز اگرچه سیستم اجرایی متفاوت است، اصل هماهنگی میان طراحی، خاک، فونداسیون و سازه فلزی همچنان حیاتی است.
برنامه پیشنهادی برای مدیریت اجرای آرماتوربندی کف سوله
| مرحله | اقدامات اصلی | هدف |
| روزهای پیش از اجرا | بررسی نقشهها، کنترل مصالح، آمادهسازی کارگاه، تعیین محل دپو، کنترل دستگاههای برش و خم، برنامهریزی نیروی انسانی | جلوگیری از کمبود مصالح، خطای اجرایی و بینظمی در شروع کار |
| آمادهسازی محل اجرا | کنترل گودبرداری، بررسی بستر، کنترل محورها، اجرای لایههای موردنیاز و آمادهسازی سطح | فراهم کردن بستر مناسب برای اجرای دقیق فونداسیون |
| اجرای میلگرد | جانمایی شبکه پایین، نصب اسپیسر، اجرای میلگردهای تقویتی، نصب خرک یا تکیهگاه، اجرای شبکه بالا و کنترل وصلهها | حفظ تراز، کاور بتن و پایداری شبکههای میلگرد |
| نصب اجزای اتصال | نصب شابلون، کنترل انکربولتها، کنترل محور و تراز، محافظت از اجزای حساس | اطمینان از قرارگیری دقیق ستونها و اتصالات سازه فلزی |
| کنترل نهایی پیش از بتنریزی | بازدید کامل، تأیید فنی، بررسی پایداری میلگرد و انکربولتها، آمادهسازی برای بتنریزی | کاهش خطاهای غیرقابل اصلاح پس از بتنریزی |
شرکت فریدان؛ مشاوره و اجرای تخصصی پروژه های ساختمانی
کیفیت اجرای فونداسیون زمانی افزایش پیدا می کند که پیمانکار، پروژه را به صورت یک مجموعه به هم پیوسته ببیند. از گودبرداری و بررسی شرایط زمین تا اجرای فونداسیون، کنترل آرماتور، هماهنگی با سازه فلزی و مدیریت عملیات اجرایی، هر بخش باید در ارتباط با بخش بعدی مدیریت شود.
شرکت فریدان برترین پیمانمکار آرماتوربندی در ایران، با فعالیت در حوزه طراحی و اجرای سازه های عمرانی، اجرای سازه های بتن آرمه و فلزی، خدمات مرتبط با پایدارسازی گود و روش های اجرایی تخصصی، رویکردی مهندسی به پروژه های ساختمانی ارائه می دهد. برای پروژه ای که نیاز به برنامه ریزی، کنترل فنی و اجرای دقیق دارد، انتخاب پیمانکار صرفاً بر اساس قیمت اولیه تصمیم درستی نیست. توان اجرایی، تیم متخصص، کنترل کیفیت و هماهنگی واقعی میان مراحل پروژه باید معیار انتخاب باشند.
اگر در مرحله طراحی، برآورد یا آماده سازی اجرای سوله هستید، مشاوره پیش از شروع از دوباره کاری های بعدی جلوگیری می کند. شرکت فریدان آماده بررسی شرایط پروژه و ارائه مشاوره برای انتخاب بهترین مسیر اجرایی است. برای ارتباط با تیم متخصص و دریافت مشاوره با شماره 09909709030 تماس بگیرید.
جمع بندی؛ آرماتوربندی کف سوله را یک مرحله ساده نبینید
آرماتوربندی فونداسیون سوله یکی از مهم ترین مراحل پیش از برپایی سازه فلزی است. کیفیت این مرحله از بررسی زمین و نقشه آغاز می شود و با کنترل مصالح، آماده سازی بستر، اجرای شبکه ها، تأمین کاور بتن، کنترل وصله ها، تثبیت انکربولت ها و نظارت حین بتن ریزی ادامه پیدا می کند.
اگر شما مدیر پروژه یا کارفرما هستید، مهم ترین نکته این است که اجرای میلگرد را از طراحی جدا نبینید. نقشه، شرایط زمین، نوع سوله، محل ستون ها، جزئیات اتصال و برنامه نصب اسکلت باید پیش از شروع عملیات بررسی شوند. یک اجرای حرفه ای آرماتوربندی کف سوله این ویژگی ها را دارد:
- بر اساس نقشه های مصوب انجام می شود.
- با اطلاعات آزمایشهای ژئوتکنیک هماهنگ است.
- بستر اجرایی را پیش از ورود میلگرد کنترل می کند.
- میلگردها را قابل ردیابی نگه می دارد.
- شبکه ها را در موقعیت طراحی شده تثبیت می کند.
- کاور بتن را به صورت واقعی کنترل می کند.
- انکربولت ها را با دقت محور، تراز و شابلون بررسی می کند.
- پیش از بتن ریزی کنترل نهایی انجام می دهد.
- اجرای فونداسیون را با مرحله نصب سازه فلزی هماهنگ می کند.
برای پروژه هایی که دقت، زمان بندی و کیفیت اهمیت دارد، شرکت فریدان خدمات مشاوره و اجرای تخصصی را ارائه می دهد. اگر می خواهید پیش از شروع آرماتوربندی فونداسیون سوله، نقشه ها و روش اجرای پروژه توسط یک تیم حرفه ای بررسی شود، با شرکت فریدان و شماره 09909709030 در ارتباط باشید.
سوالات متداول درباره آرماتوربندی فونداسیون سوله
-
آرماتوربندی فونداسیون سوله چیست؟
آرماتوربندی فونداسیون سوله شامل آماده سازی و نصب میلگردهای طراحی شده در پی سوله است تا فونداسیون بتواند نیروهای واردشده از سازه فلزی را مطابق طراحی تحمل و به زمین منتقل کند.
-
آرماتوربندی کف سوله از کجا شروع می شود؟
آرماتوربندی کف سوله از بررسی نقشه ها، کنترل شرایط بستر و آماده سازی محل شروع می شود. سپس بتن مگر یا بستر تعیین شده در پروژه آماده می گردد و عملیات جانمایی شبکه های میلگرد انجام می شود.
-
چرا آزمایشهای ژئوتکنیک در اجرای فونداسیون سوله مهم هستند؟
آزمایشهای ژئوتکنیک اطلاعات لازم درباره شرایط زمین، لایه های خاک، ظرفیت باربری و سایر ویژگی های مؤثر بر طراحی و اجرای فونداسیون را فراهم می کنند.
-
در آرماتوربندی فونداسیون سوله آیا میلگردها باید مستقیماً روی زمین قرار بگیرند؟
خیر. میلگرد باید در موقعیتی قرار گیرد که فاصله و پوشش بتن موردنیاز مطابق نقشه و ضوابط پروژه تأمین شود. برای این منظور از اسپیسرها و تکیه گاه های مناسب استفاده می شود.
-
مهم ترین کنترل پیش از بتن ریزی چیست؟
کنترل قطر و تعداد میلگرد، موقعیت شبکه ها، کاور بتن، وصله ها، میلگردهای انتظار و موقعیت انکربولت ها از مهم ترین کنترل های پیش از بتن ریزی هستند.
-
چرا انکربولت ها در سوله اهمیت زیادی دارند؟
انکربولت ها محل اتصال سازه فلزی به فونداسیون را فراهم می کنند. هرگونه خطا در موقعیت، ارتفاع یا فاصله آن ها بر نصب صفحه ستون و ستون فلزی اثر می گذارد.
-
هزینه آرماتوربندی فونداسیون سوله چگونه محاسبه می شود؟
هزینه به عواملی مانند وزن میلگرد، پیچیدگی نقشه، تعداد فونداسیون ها، شرایط کارگاه، تعداد انکربولت ها، حجم کار و مدت اجرای پروژه بستگی دارد.
-
آیا در آرماتوربندی فونداسیون سوله می توان محل وصله میلگرد را برای کاهش پرت تغییر داد؟
خیر، هرگونه تغییر در محل وصله یا جزئیات اجرایی باید با بررسی و تأیید مسئول فنی و مطابق نقشه و مشخصات پروژه انجام شود.
-
تفاوت آرماتوربندی فونداسیون سوله با آرماتوربندی اسکلت بتنی چیست؟
در آرماتوربندی اسکلت بتنی، آرماتور در اعضای متعدد سازه مانند تیر و ستون و سایر اجزا اجرا می شود؛ اما در سوله فلزی، فونداسیون علاوه بر تحمل نیروهای طراحی شده، باید موقعیت دقیق اجزای اتصال سازه فلزی را نیز تأمین کند.
-
برای اجرای حرفه ای آرماتوربندی فونداسیون سوله چه کسی را انتخاب کنیم؟
پیمانکار آرماتوربندی فونداسیون سوله باید توانایی بررسی نقشه، مدیریت کارگاه، کنترل کیفیت، اجرای دقیق میلگرد و هماهنگی با مراحل بعدی ساخت را داشته باشد. شرکت فریدان برای پروژه های نیازمند مشاوره و اجرای تخصصی، خدمات فنی و اجرایی ارائه می دهد. برای دریافت مشاوره و بررسی پروژه می توانید با شماره 09909709030 تماس بگیرید.
